Как прописать в договоре подряда ответственность субподрядчика перед заказчиком

Содержание

Как составить договор подряда: содержание, отличия

Как прописать в договоре подряда ответственность субподрядчика перед заказчиком

Определение договора подряда содержится в ст. 702 ГК РФ. Оно подразумевает, что есть две стороны — подрядчик и заказчик, которые заключают между собой договор.

В рамках этого договора подрядчик обязуется перед заказчиком выполнить определенную работу и сдать её результат. Заказчик дает подрядчику задание, принимает результат работы и оплачивает его.

Договор подряда не подразумевает трудовых отношений, которые регулируются трудовым законодательством.

Какое отношение договор подряда имеет к договорам ГПХ

В широком смысле под договорами гражданско-правового характера (ГПХ) следует считать такие договоры, при которых стороны, не вступая в трудовые отношения, определяют результат работы, имущественные взаимоотношения и другие вопросы взаимодействия. К таким договорам относятся:

  • договор подряда;
  • договор возмездного оказания услуг;
  • авторский договор;
  • договор аренды имущества;
  • договор поручения;
  • договор комиссии;
  • агентский договор.

В более узком смысле под договором ГПХ подразумевают договор подряда или договор возмездного оказания услуг, который заключается между организацией и физическим лицом.

Договор подряда и договор возмездного оказания услуг — в чем отличия?

Предметом гражданско-правового договора бывают либо работы, либо услуги. Соответственно, когда возникает необходимость в регулировании отношений, связанных с выполнением работ, то заключается договор подряда, а в случае с услугами — договор возмездного оказания услуг.

При этом нередко возникают сложности в правильном разделении понятий «работа» и «услуга». Пояснения можно найти в ст. 38 НК РФ:

  • Работа — это деятельность, результаты которой имеют материальное выражение и могут быть реализованы для удовлетворения потребностей организации и (или) физлиц.
  • Услуга — это деятельность, результаты которой не имеют материального выражения, реализуются и потребляются в процессе осуществления этой деятельности.

Ст. 780 ГК РФ предусматривает, что по договору возмездного оказания услуг исполнитель обязан выполнить работу лично (если иное условие заранее не согласовано сторонами).

Договор подряда, наоборот, допускает возможность привлечения к исполнению условий договора субподрядчиков. То есть если исполнитель захочет привлечь для выполнения работы третьих лиц, то ему не нужно будет согласовывать свои действия с заказчиком.

При этом в договоре подряда может быть прямо указано, что исполнитель обязан лично выполнить работы (ст. 706 ГК РФ). И если подрядчик нарушает договор, привлекая к исполнению договора подряда субподрядчика, то он несет перед заказчиком ответственность за убытки, причиненные в результате такой работы.

Отличия договора подряда от трудового договора

Определение трудового договора приводится в ст. 56 ТК РФ.

Трудовой договор — это соглашение между работодателем и работником, в соответствии с которым работодатель обязуется:

  • предоставить работнику работу согласно его трудовой функции;
  • обеспечить условия труда, предусмотренные трудовым законодательством и иными нормативными правовыми актами, коллективным договором и т.д.;
  • своевременно и в полном размере выплачивать работнику заработную плату.

Работник обязуется лично выполнять трудовую функцию согласно соглашению — в интересах, под управлением и контролем работодателя. Также в его обязанности входит соблюдение правил внутреннего трудового распорядка, которые действуют у данного работодателя.

Уметь четко разграничивать договоры ГПХ и трудовой договор очень важно. Так же важно заключать договоры ГПХ с теми лицами, с которыми действительно складываются гражданско-правовые отношения, и делать это без ошибок.

Многочисленные ошибки могут стать основанием для переквалификации договора ГПХ в трудовой в ходе налоговой проверки. Инициатором переквалификации может стать и само лицо, с которым заказчик заключил договор подряда.

Основное правило, которое действует в данном случае: отношения заказчика и подрядчика регулируются Гражданским кодексом. Поэтому при составлении текста договора нужно делать ссылки на нормы Гражданского кодекса. Из этого же кодекса следует брать соответствующие термины и формулировки.

В договоре подряда, равно как и во всех остальных видах договоров ГПХ, не должны встречаться понятия из Трудового кодекса: сотрудник, правила внутреннего трудового распорядка, отпуск, трудовая функция и т.д.

Подробности — в статье «Трудовой договор или договор ГПХ: как оформить сотрудника на работу?».

Как составить договор подряда

В договоре подряда указываются:

  • предмет договора;
  • права и обязанности сторон;
  • порядок сдачи-приёмки выполненных работ или порядок расчетов;
  • ответственность сторон;
  • конфиденциальность (при необходимости можно прописать отдельно, но обычно является частью раздела «Ответственность сторон»);
  • расторжение договора;
  • иные условия;
  • реквизиты и подписи сторон.

Вы можете скачать образцы:

Договор подряда с физлицом

Договор подряда с ИП

Договор подряда (общий договор с физическим лицом и подробными положениями о конфиденциальности договора)

Обменивайтесь документами без дублирования на бумаге: счетами-фактурами, актами, накладными и другими. Получение документов бесплатно.

Отправить заявку

Предмет договора

Предмет договора подряда — это не трудовая функция, а выполнение конкретной работы с определенным результатом.

Как можно прописать:

«Подрядчик принимает на себя обязательство выполнить следующие работы (точное и детальное описание работ)».

Условие о вознаграждении

В договоре подряда не может содержаться условие о заработной плате. Здесь действует правило о цене работы (ст. 709 ГК РФ). Она может определяться в виде приблизительной или твердой сметы.

В отличие от заработной платы, которая выплачивается по трудовому договору в определенные сроки (два раза в месяц), вознаграждение по договору подряда производится по соглашению сторон: это может быть аванс, постоплата или поэтапные варианты оплаты.

Как можно прописать:

«За выполненную работу заказчик уплачивает подрядчику вознаграждение (указать размер) ежемесячно на основании акта сдачи-приёмки работ».

Срок действия договора

Договор подряда отличается от трудового договора и сроком действия.

Трудовой договор, за исключением определенных случаев, прямо предусмотренных Трудовым кодексом, бессрочный. Заключение срочного трудового договора предусмотрено ст. 58 и 59 ТК РФ.

При заключении договора подряда стороны, наоборот, предусматривают сроки выполнения работ. Более того, для договора подряда срок является существенным условием. Без него договор не будет считаться заключенным. Такая позиция озвучена в п. 6 Информационного письма Президиума ВАС от 25.11.2008 № 127.

Когда срок выполнения работ истекает, а стороны принимают решение о продолжении сотрудничества, договор подряда перезаключается.

Как можно прописать:

Обычно срок действия договора подряда прописывается в разделе «Иные условия». Например, так: «Настоящий договор вступает в силу после подписания его cторонами и действует до…».

Ответственность по договору подряда

При причинении ущерба имуществу заказчика подрядчик должен возместить убытки. Причем потерпевшая сторона вправе требовать как полного возмещения причиненных убытков, так и возмещения в меньшем размере.

Нередко в договор подряда включаются условия о пени или штрафах в случае просрочки в исполнении обязательств какой-то из сторон. Ответственность заказчика обычно связана с просрочками выплат, а ответственность подрядчика — с несоблюдением сроков сдачи работ.

В трудовом договоре, наоборот, нельзя устанавливать штрафные санкции. Трудовой кодекс предусматривает исключительно дисциплинарную ответственность работника, а материальная ответственность за причинение ущерба ограничивается обычно средним месячным заработком (ст. 241 ТК РФ).

Как можно прописать:

«За невыполнение или ненадлежащее выполнение своих обязанностей стороны несут ответственность, предусмотренную действующим законодательством Российской Федерации.

Подрядчик несет ответственность перед заказчиком за нарушение сроков выполнения работ в размере … от стоимости работ по настоящему договору за каждый день просрочки».

Обеспечение материалами, инструментами для работы

Когда человек устраивается на работу по трудовому договору, то всем необходимым его обеспечивает работодатель. Это предусмотрено Трудовым кодексом.

Подрядчик обычно всем необходимым обеспечивает себя сам. Хотя договор подряда может предусматривать, что все инструменты и оборудование представляются заказчиком.

Как можно прописать:

Договор подряда (с использованием материалов заказчика)

Каких условий не должно быть в договоре подряда

1. Ссылок на то, что подрядчик должен соблюдать правила трудового распорядка или режим работы.

Подрядчик — не сотрудник компании, поэтому правила трудового распорядка на него не распространяются. Он лишь выполняет обязательства в соответствии с договором подряда, который с ним заключила другая сторона.

Подрядчик сам определяем режим работы и не может претендовать на какие-либо доплаты за ненормированный рабочий день, за работу в ночное время и т.д. Он также не подчиняется должностным лицам заказчика, а работает как самостоятельный субъект.

2. Ссылок на предоставление каких-либо гарантий и социальные обязательства.

На лицо, работающее по договору подряда, не распространяются гарантии и социальные обязательства со стороны работодателя и государства, которые предусмотрены Трудовым кодексом.

Например, подрядчику не предоставляется ежегодный оплачиваемый отпуск. Ему не оплачиваются дни, когда он находится на больничном, поскольку лица, оформленные по договорам ГПХ, не относятся к тем, кто застрахован на случай временной нетрудоспособности и в связи с материнством.

3. Условий о том, что подрядчика могут направить в командировку.

Командировка — термин из трудового законодательства, поэтому использовать его нельзя, даже если лицо, с которым заключен договор подряда, периодически отправляется для выполнения работы в другой город.

В то же время в договоре может быть предусмотрен такой нюанс. Можно предусмотреть и компенсацию расходов подрядчика — прописать, как будут производиться доплаты, если придется выезжать к месту выполнения работы. При этом нельзя говорить о суточных, так как это термин из Трудового кодекса.

Зачем нужен акт сдачи-приёмки выполненных работ

Важно, чтобы все нюансы взаимодействия отношений заказчика с подрядчиком были оформлены документально. Поэтому обычно стороны предусматривают в договоре подряда составление первичного учетного документа.

В разделе «Предмет договора» можно прописать, что «заказчик обязуется принять работы от подрядчика по акту сдачи-приёмки выполненных работ и оплатить их».

На основании акта будут подтверждаться расходы.

Если сотрудничество заказчика и подрядчика длится продолжительное время — например, в течение полугода, и стороны договорились о поэтапной приёмке услуг и поэтапной оплате, то, как правило, акт составляется ежемесячно.

Скачать акт о сдаче и приеме выполненных работ.

Особенности расторжения договора подряда

Ст. 450 и 450.1 ГК РФ содержат основания, когда договор ГПХ (договор подряда, договор возмездного оказания услуг) расторгается раньше срока.

Стороны составляют двухсторонний документ, в котором излагают все условия расторжения подписывают его.

По таким договорам незначительная вероятность возникновения споров в будущем.

  • В судебном порядке по требованию одной из сторон

Такой вариант досрочного расторжения возможен при существенном нарушении договора другой стороной, в иных случаях, предусмотренных Гражданским кодексом и иными законами или договором.

  • Односторонний отказ от договора

Ситуация, когда сторона в одностороннем порядке, без обращения в суд, отказывается от исполнения договора в дальнейшем.

Это скорее исключительный случай одностороннего расторжения договора. Он возможен, только если такой отказ прямо допускается нормами соответствующей части Гражданского кодекса, регулирующей тот или иной договор.

По общему правилу односторонний отказ от исполнения обязательств по договору не допускается, за исключением случаев, предусмотренных законом.

Ст. 310 ГК РФ предусматривает следующие правила расторжения договора ГПХ в одностороннем порядке (правила одностороннего отказа):

1.  Если все стороны являются ИП, то право на односторонний отказ может быть установлено договором.

2. Если не все стороны осуществляют предпринимательскую деятельность, то право на односторонний отказ может быть предоставлено договором только стороне, не являющейся ИП. Исключение составляют случаи, когда законом или иным правовым актом предусмотрена возможность предоставления договором такого права другой стороне.

То есть односторонний отказ со стороны организации должен быть прямо предусмотрен законом.

Лучше прописать порядок одностороннего расторжения в договоре, чтобы стороны четко понимали, как они будут выходить из этого договора. В некоторых ситуациях это поможет избежать нежелательных споров.

Источник: https://kontur.ru/articles/779

Договор подряда общего типа (с условием о праве подрядчика привлекать субподрядчиков)

Как прописать в договоре подряда ответственность субподрядчика перед заказчиком

да­та и мес­то под­пи­са­ния

_________________, име­ну­ем__ в даль­ней­шем За­каз­чик, в ли­це ____________ (долж­ность, ФИО), дей­ству­ющ__ на ос­но­ва­нии _________________, с од­ной сто­ро­ны, и _________________, име­ну­ем__ в даль­ней­шем Под­ряд­чик, в ли­це _____________ (долж­ность, ФИО), дей­ству­ющ__ на ос­но­ва­нии _________________, с дру­гой сто­ро­ны, зак­лю­чи­ли нас­то­ящий до­го­вор о ни­жес­ле­ду­ющем.

1. ПРЕД­МЕТ ДО­ГО­ВО­РА

1.1.

Под­ряд­чик обя­зу­ет­ся вы­пол­нить сво­им иж­ди­ве­ни­ем (из сво­их ма­те­ри­алов собс­твен­ны­ми ли­бо прив­ле­чен­ны­ми си­ла­ми и средс­тва­ми) ра­бо­ты по ________ (да­лее — ра­бо­ты) в со­от­ветс­твии с ус­ло­ви­ями нас­то­яще­го до­го­во­ра, за­да­ни­ем За­каз­чи­ка, тех­ни­чес­кой до­ку­мен­та­ци­ей и сме­той, в сро­ки, пре­дус­мот­рен­ные пла­ном-гра­фи­ком ра­бот и ины­ми до­ку­мен­та­ми, яв­ля­ющи­ми­ся при­ло­же­ни­ями к нас­то­яще­му до­го­во­ру. За­каз­чик обя­зу­ет­ся соз­дать Под­ряд­чи­ку не­об­хо­ди­мые ус­ло­вия для вы­пол­не­ния ра­бот, при­нять их ре­зуль­тат и уп­ла­тить обус­лов­лен­ную нас­то­ящим до­го­во­ром це­ну.

1.2. Ви­ды ра­бот, про­из­во­ди­мые Под­ряд­чи­ком, ус­та­нав­ли­ва­ют­ся в При­ло­же­нии N __ (Спе­ци­фи­ка­ции), яв­ля­ющем­ся не­отъ­ем­ле­мой частью нас­то­яще­го до­го­во­ра.

1.3. Пра­во Под­ряд­чи­ка осу­щест­влять пре­дус­мот­рен­ные нас­то­ящим до­го­во­ром ра­бо­ты подт­вер­жда­ет­ся сле­ду­ющи­ми до­ку­мен­та­ми: — ___________________________; — ___________________________;

— ___________________________.

1.4. Тех­ни­чес­кая до­ку­мен­та­ция сос­тав­ля­ет­ся Под­ряд­чи­ком на ос­но­ва­нии от­дель­но­го до­го­во­ра на вы­пол­не­ние про­ект­ных ра­бот.

1.5. Тех­ни­чес­кая до­ку­мен­та­ция, сме­та и план-гра­фик долж­ны быть сог­ла­со­ва­ны сто­ро­на­ми не позд­нее ______ дней со дня под­пи­са­ния нас­то­яще­го до­го­во­ра.

Сог­ла­со­ва­ние тех­ни­чес­кой до­ку­мен­та­ции и сме­ты оформ­ля­ет­ся ак­том.

План-гра­фик вы­пол­не­ния ра­бот под­пи­сы­ва­ет­ся сто­ро­на­ми не позд­нее ______ дней пос­ле сог­ла­со­ва­ния тех­ни­чес­кой до­ку­мен­та­ции и сме­ты.

1.6 Тех­ни­чес­кая до­ку­мен­та­ция вклю­ча­ет в се­бя: — _________________, ко­то­рый вклю­ча­ет в се­бя сле­ду­ющие све­де­ния: ________________;

— _________________, ко­то­рый вклю­ча­ет в се­бя сле­ду­ющие све­де­ния: ________________.

1.7. Смет­ная до­ку­мен­та­ция (сме­та) вклю­ча­ет в се­бя сле­ду­ющие до­ку­мен­ты: _________________________.

1.8. Тех­ни­чес­кая до­ку­мен­та­ция, приб­ли­зи­тель­ная сме­та и план-гра­фик ра­бот яв­ля­ют­ся не­отъ­ем­ле­мой частью нас­то­яще­го до­го­во­ра.
При­ме­ча­ние.

Не­отъ­ем­ле­мой частью нас­то­яще­го до­го­во­ра бу­дут так­же яв­лять­ся лю­бые дру­гие до­ку­мен­ты, под­пи­сан­ные сто­ро­на­ми (упол­но­мо­чен­ны­ми предс­та­ви­те­ля­ми сто­рон), ко­то­рые бу­дут обоз­на­че­ны как при­ло­же­ния к нас­то­яще­му до­го­во­ру.

1.9. Под­ряд­чик обя­зу­ет­ся за­вер­шить и сдать ра­бо­ту в пре­дус­мот­рен­ные нас­то­ящим до­го­во­ром по­ряд­ке и сро­ки.

1.10. За­каз­чик обя­зу­ет­ся на пе­ри­од ______ ра­бот и иных свя­зан­ных со _____________ ра­бот пре­дос­та­вить в поль­зо­ва­ние Под­ряд­чи­ка под _________ (ука­зать вид ра­бот) ____________ (ука­зать, что пе­ре­да­ет За­каз­чик), а так­же ока­зать Под­ряд­чи­ку иное со­дей­ствие в ра­бо­те.

2. ПРА­ВА И ОБЯ­ЗАН­НОС­ТИ СТО­РОН

2.1. Обя­зан­нос­ти Под­ряд­чи­ка:

2.1.1. Под­ряд­чик обя­зу­ет­ся вы­пол­нить все ра­бо­ты ка­чест­вен­но, в объ­еме и в сро­ки, пре­дус­мот­рен­ные нас­то­ящим до­го­во­ром и при­ло­же­ни­ями к не­му, и сдать ра­бо­ту За­каз­чи­ку в ус­та­нов­лен­ный срок в сос­то­янии, обес­пе­чи­ва­ющем его нор­маль­ную экс­плу­ата­цию.

2.1.2.

Под­ряд­чик обя­зан обес­пе­чить: — про­из­водс­тво и ка­чест­во всех ра­бот в со­от­ветс­твии с дей­ству­ющи­ми нор­ма­ми и тех­ни­чес­ки­ми ус­ло­ви­ями, а так­же в пол­ном со­от­ветс­твии с про­ек­та­ми, сме­та­ми, ра­бо­чи­ми чер­те­жа­ми и иной тех­ни­чес­кой до­ку­мен­та­ци­ей; — сво­ев­ре­мен­ное уст­ра­не­ние не­дос­тат­ков и де­фек­тов, вы­яв­лен­ных при при­ем­ке ра­бот и в те­че­ние га­ран­тий­но­го сро­ка экс­плу­ата­ции объ­ек­та;

— бес­пе­ре­бой­ное функ­ци­они­ро­ва­ние ин­же­нер­ных сис­тем и обо­ру­до­ва­ния при нор­маль­ной экс­плу­ата­ции объ­ек­та в те­че­ние га­ран­тий­но­го сро­ка.

2.1.3. Под­ряд­чик обя­зан обес­пе­чить вы­пол­не­ние ра­бот из ма­те­ри­алов _________________, сво­ими си­ла­ми и средс­тва­ми. Сос­тав ма­те­ри­алов ука­зы­ва­ет­ся в Спе­ци­фи­ка­ции.

Все пос­тав­ля­емые ма­те­ри­алы и обо­ру­до­ва­ние долж­ны иметь со­от­ветс­тву­ющие сер­ти­фи­ка­ты, тех­ни­чес­кие пас­пор­та и дру­гие до­ку­мен­ты, удос­то­ве­ря­ющие их ка­чест­во. Ко­пии этих сер­ти­фи­ка­тов и т.п.

долж­ны быть пре­дос­тав­ле­ны дру­гой сто­ро­не за ____ дней до на­ча­ла про­из­водс­тва ра­бот, вы­пол­ня­емых с ис­поль­зо­ва­ни­ем этих ма­те­ри­алов и обо­ру­до­ва­ния.

За­каз­чик так­же впра­ве по сог­ла­со­ва­нию с Под­ряд­чи­ком в счет сто­имос­ти ра­бот при­об­ре­тать не­об­хо­ди­мое обо­ру­до­ва­ние и ма­те­ри­алы. При этом це­на ра­бот, под­ле­жа­щая уп­ла­те Под­ряд­чи­ку, умень­ша­ет­ся на сто­имость при­об­ре­тен­но­го обо­ру­до­ва­ния и ма­те­ри­алов.

Под­ряд­чик обя­зан ис­поль­зо­вать пре­дос­тав­лен­ный За­каз­чи­ком ма­те­ри­ал эко­ном­но и рас­чет­ли­во, пос­ле окон­ча­ния ра­бо­ты предс­та­вить За­каз­чи­ку от­чет об из­рас­хо­до­ва­нии ма­те­ри­ала, а так­же возв­ра­тить его ос­та­ток ли­бо, с сог­ла­сия За­каз­чи­ка, умень­шить це­ну ра­бо­ты с уче­том сто­имос­ти ос­та­юще­го­ся у Под­ряд­чи­ка не­ис­поль­зо­ван­но­го ма­те­ри­ала.

2.1.4. Под­ряд­чик обя­зан вы­вез­ти _______ (до при­ем­ки ра­бот, в ___-днев­ный срок со дня при­ем­ки ра­бот) при­над­ле­жа­щие Под­ряд­чи­ку обо­ру­до­ва­ние, ин­вен­тарь, инс­тру­мен­ты и ма­те­ри­алы.

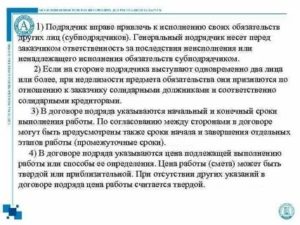

2.1.5. Под­ряд­чик впра­ве прив­ле­кать для вы­пол­не­ния ра­бот по нас­то­яще­му до­го­во­ру дру­гих лиц (суб­под­ряд­чи­ков) при ус­ло­вии зак­лю­че­ния с ни­ми до­го­во­ров. В этом слу­чае Под­ряд­чик выс­ту­па­ет в ро­ли Ге­не­раль­но­го под­ряд­чи­ка.

2.1.6.

Ге­не­раль­ный под­ряд­чик не­сет пе­ред за­каз­чи­ком от­ветс­твен­ность за пос­ледс­твия не­ис­пол­не­ния или не­над­ле­жа­ще­го ис­пол­не­ния обя­за­тель­ств Суб­под­ряд­чи­ком в со­от­ветс­твии с пра­ви­ла­ми п.

1 ст. 313 и ст. 403 Граж­данс­ко­го ко­дек­са РФ, а пе­ред Суб­под­ряд­чи­ком — от­ветс­твен­ность за не­ис­пол­не­ние или не­над­ле­жа­щее ис­пол­не­ние За­каз­чи­ком обя­за­тель­ств по до­го­во­ру под­ря­да.

2.1.7. За­каз­чик и Суб­под­ряд­чик не впра­ве предъ­яв­лять друг дру­гу тре­бо­ва­ния, свя­зан­ные с на­ру­ше­ни­ем до­го­во­ров, зак­лю­чен­ных каж­дым из них с Ге­не­раль­ным под­ряд­чи­ком.

2.1.8.

Под­ряд­чик обя­зан не­мед­лен­но из­вес­тить За­каз­чи­ка и до по­лу­че­ния от не­го ука­за­ний при­ос­та­но­вить ра­бо­ты при об­на­ру­же­нии: — неп­ри­год­нос­ти или не­доб­ро­ка­чест­вен­нос­ти пре­дос­тав­лен­ных За­каз­чи­ком ма­те­ри­алов или обо­ру­до­ва­ния; — воз­мож­ных неб­ла­гоп­ри­ят­ных для За­каз­чи­ка пос­ледс­твий вы­пол­не­ния его ука­за­ний о спо­со­бе ис­пол­не­ния ра­бо­ты;

— иных обс­то­ятель­ств, уг­ро­жа­ющих год­нос­ти или проч­нос­ти ре­зуль­та­тов вы­пол­ня­емой ра­бо­ты ли­бо соз­да­ющих не­воз­мож­ность ее за­вер­ше­ния в срок.

2.1.9. Под­ряд­чик, не пре­дуп­ре­див­ший За­каз­чи­ка об обс­то­ятель­ствах, ука­зан­ных в п. 2.1.

6 нас­то­яще­го до­го­во­ра, ли­бо про­дол­жив­ший ра­бо­ту, не до­жи­да­ясь ис­те­че­ния ука­зан­но­го в до­го­во­ре сро­ка, а при его от­сутс­твии ра­зум­но­го сро­ка для от­ве­та на пре­дуп­реж­де­ние или нес­мот­ря на сво­ев­ре­мен­ное ука­за­ние За­каз­чи­ка о прек­ра­ще­нии ра­бо­ты, не впра­ве при предъ­яв­ле­нии к не­му или им к за­каз­чи­ку со­от­ветс­тву­ющих тре­бо­ва­ний ссы­лать­ся на ука­зан­ные обс­то­ятель­ства.

2.1.10. Ес­ли За­каз­чик, нес­мот­ря на сво­ев­ре­мен­ное и обос­но­ван­ное пре­дуп­реж­де­ние со сто­ро­ны Под­ряд­чи­ка об обс­то­ятель­ствах, ука­зан­ных в п. 2.1.

6 нас­то­яще­го до­го­во­ра, в ра­зум­ный срок не за­ме­нит неп­ри­год­ные или не­доб­ро­ка­чест­вен­ные ма­те­ри­ал, обо­ру­до­ва­ние, тех­ни­чес­кую до­ку­мен­та­цию или пе­ре­дан­ную для пе­ре­ра­бот­ки (об­ра­бот­ки) вещь, не из­ме­нит ука­за­ний о спо­со­бе вы­пол­не­ния ра­бо­ты или не при­мет дру­гих не­об­хо­ди­мых мер для уст­ра­не­ния обс­то­ятель­ств, гро­зя­щих ее год­нос­ти, Под­ряд­чик впра­ве от­ка­зать­ся от ис­пол­не­ния до­го­во­ра под­ря­да и пот­ре­бо­вать воз­ме­ще­ния при­чи­нен­ных его прек­ра­ще­ни­ем убыт­ков.

2.1.11. Под­ряд­чик не впра­ве ис­поль­зо­вать в хо­де осу­щест­вле­ния ра­бот ма­те­ри­алы и обо­ру­до­ва­ние, пре­дос­тав­лен­ные За­каз­чи­ком, или вы­пол­нять ука­за­ния пос­лед­не­го, ес­ли это мо­жет при­вес­ти к на­ру­ше­нию дей­ству­ющих норм.

Источник: https://www.xn----ctbbbejw6bbbwcle.xn--p1ai/index.php?doc=1930

Для чего нужен и что содержит договор субподряда на выполнение работ? Образец документа

Как прописать в договоре подряда ответственность субподрядчика перед заказчиком

Субподрядный договор является распространенной практикой в работе организаций самого различного уровня.

Особенно часто такой вид соглашения используется в сфере государственных контрактов, если тендер выигрывают организации, не обладающие нужными навыками, разрешениями и прочими документами, для выполнения необходимых работ, то в таких случаях исполнитель передает часть своих обязанностей другим компаниям, путем заключения договора.

Показать содержание

Для чего необходимо соглашение?

Договор субподряда — это подвид договора подряда, разница между ними состоит лишь в том, что субподряд подразумевает собой выполнение работ с привлечением 3-х лиц, то есть генеральный подрядчик передает определенный объем обязанностей субподрядчику, при условии, что в соглашении имеется на это разрешение от заказчика. Об отличиях договора субподряда от других соглашений рассказано тут.

В некоторых случаях, условия договора разрешают исполнителю не оповещать заказчика о привлечении к работам иных лиц.

В любом случае, привлечение субподрядчика имеет добровольный характер, но существуют ситуации, когда исполнитель обязан выполнять работы с использованием третьих лиц. Главное условие при таких работах является то, что соглашение не должно содержать следующих пунктов:

  • Обязанности выполняются лично исполнителем.
  • Исполнитель не имеет права привлекать к выполнению всех работ, предусмотренные настоящим договором, иных лиц.
  • Исполнитель не имеет права заключать соглашения субподряда в рамках исполнения данного договора.

Справка. Субподрядный договор заключается на строительство или реконструкцию различных сооружений или зданий, для выполнения монтажных или пусконаладочных работ — всех тех работ, которые связаны со строящимся объектом.

договора субподряда регулируют статьи с 706 по 707 ГК РФ, а также статьи, регламентирующие условия подрядных договоров на выполнение работ.

Статья 707 ГК РФ. Участие в исполнении работы нескольких лиц

  1. Если на стороне подрядчика выступают одновременно два лица или более, при неделимости предмета обязательства они признаются по отношению к заказчику солидарными должниками и соответственно солидарными кредиторами.
  2. При делимости предмета обязательства, а также в других случаях, предусмотренных законом, иными правовыми актами или договором, каждое из указанных в пункте 1 настоящей статьи лиц приобретает права и несет обязанности по отношению к заказчику в пределах своей доли (статья 321).

Поэтому, субподрядный договор должен содержать следующие пункты.

Предмет

Предмет договора подразумевает собой работы, установленные технической документацией, то есть законченный комплекс обязанностей, который исполнитель должен сдать в указанные сроки заказчику, а последний должен их принять и оплатить, если все условия соблюдены.

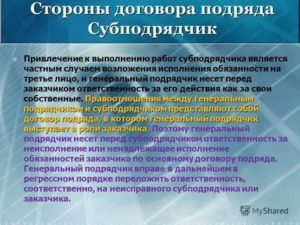

Субподрядный договор подразумевает наличие двух сторон — подрядчика и субподрядчика. Как одна, так и другая сторона могут выступать в качестве физического и юридического лица, а также организации, имеющие необходимые лицензии и разрешения.

Субподрядчика нанимают для выполнения работ, которые не может провести подрядчик, так как не обладает необходимыми навыками, специальными разрешениями или лицензиями.

Стоимость

Стоимость договора субподряда по соглашению может определяться на основании аналогичных типов работ. Цена может указываться как в договоре, так и в смете. Генподрядчик должен оплатить работы субподрядчика в те сроки, которые указаны в контракте, независимо от того, оплатил заказчик данные работы или нет.

Внимание. Иногда субподряд подразумевает оплату без посредников, то есть субподрядчик получает оговоренную сумму после выполнения обязанностей, в ином случае ответственность всегда несет генподрядчик.

Цена за работы базируется на следующих показателях:

  • Потраченные средства за эксплуатацию необходимой техники (рассчитывается в часах или днях).
  • Стоимость за единицу объема выполненных работ.
  • Время работы человека (рассчитывается в часах или днях).

Стоимость может быть указана конкретной или приблизительной, то есть зависеть от всех расходов.

Если соглашение предполагает конкретную стоимость, то ее нельзя изменить по инициативе любой из сторон, даже если было превышение расходов субподрядчиком:

  • Если исполнитель израсходует меньшую стоимость на работы, то он все равно вправе получить установленную соглашением оплату, но только в том случае, если подрядчик не докажет намеренную экономию, из-за которой обязанности были выполнены некачественно. В таком случае подрядчик может потребовать возмещение убытков.
  • Если увеличение цены произошло из-за каких-либо изменений обстоятельств, то исполнитель может требовать увеличение стоимости договора, а подрядчик согласится, если выдвинутые причины являются обоснованными.
  • Если стоимость за работы указана приблизительной, то в контракте должно быть прописано, что оплата будет происходить на основании понесенных расходов исполнителем.

Также при выполнении субподрядных работ, к соглашению должны быть приложены сметы, в которых указаны налоговые отчисления.

Платежи и расчеты

Оплата выполненных обязанностей по контракту субподряда устанавливается определенным сроком или датой, заранее оговариваются генподрядчиком и субподрядчиком. В некоторых случаях стороны договора составляют график оплат, который будет являться приложением к основному соглашению.

Заключительная оплата по контракту производится обычно после завершения всех обязанностей, предусмотренных контрактом, на основании акта сдачи-приемки, который оформляется в установленном порядке и содержит в себе все платежи, производимые ранее, если, конечно, такие были.

Важно. Иногда контрактом может быть предусмотрена выплата премии субподрядчику после завершения всех обязанностей, при определенных условиях, например, за окончание работ ранее установленного срока.

Данная сумма обычно равна определенному проценту от всей стоимости работ.

Сроки исполнения

Данный раздел имеет существенную важность, так как задержка в любой работе, станет причиной отставания последующих этапов работы, что в итоге повлечет за собой задержку сдачи общего результата заказчику.

Причины задержки и отставания от графика могут быть различны:

  • безответственность субподрядчика;
  • необеспечение генподрядчиком необходимым фронтом обязанностей;
  • задержка финансирования заказчиком.

В любом случае это влечет за собой удорожание стоимости соглашения, увеличение сроков выполнения работ, а в конечном итоге может дойти до судебного разбирательства.

Срок выполнения обязанностей должен определяться периодом или конкретной датой, в зависимости от договоренности сторон.

обязанность субподрядчика — выполнение работ, которые предусмотрены соглашением и соответствуют полностью заданию. Помимо этого:

  • Субподрядчик обязан нести ответственность за сохранность качества и состояние предоставленных ему материалов и оборудования.
  • Субподрядчик должен обеспечить безопасность в проводимых работах.
  • Субподрядчик обязан выполнить отдельный вид или комплекс работ в указанный срок, который установлен настоящим договором.
  • Субподрядчик обязан выполнить работы надлежащего качества.

Обязанности генерального подрядчика

Важно. Генподрядчик несет ответственность перед субподрядчиком за отсутствие или неисполнение обязательств заказчиком, а перед заказчиком несет ответственность за качество выполнения работ субподрядчиком (п.1 ст.

313 и 403 ГК РФ).

Также исполнитель несет перед заказчиком ответственность за все нарушения и убытки, произошедшие в результате выполнения обязанностей субподрядчиком, а также за убытки, которые возникли в результате его собственной деятельности.

Генподрядчик обязан в срок, указанный соглашением, оплатить выполненные работы субподрядчику.

Разрешение споров

При невыполнении своих обязательств любой из сторон, одна из них всегда сначала ищет решение проблемы без обращения в суд. Разрешение спора в досудебном порядке — это оформление претензии по субподрядному соглашению. Такой порядок должен включаться в контракт при его заключении и состоять из следующих положений:

  • Обязанность урегулирования любого спора в претензионном порядке.
  • Перечень вопросов, из-за которых может возникнуть спор и подлежащие разрешению.
  • Способ, с помощью которого можно направлять претензионный документ.
  • Сроки предъявления и рассмотрения претензии.
  • Документы, идущие в комплекте с претензией.

Если сторона, получившая претензию, отказала в удовлетворении требований, ссылаясь на нормативные акты и прочие основания, то отправитель вправе обратиться в суд для дальнейших разбирательств.

Ответственность сторон

В правоотношениях договора подряда могут быть привлечены государственные органы, различные контрольные инспекции т.д. и за любые ошибки и недочеты, ответственность будут нести все задействованные стороны:

  • заказчик;
  • исполнитель;
  • субподрядчик и иные лица.

Существуют риски, которые законодательство распределяет между сторонами следующим образом:

  • За повреждение материалов, оборудования и прочих устройств и имущества, несет ответственность, предоставившая их сторона, согласно пункту 1 статьи 705 ГК РФ.
  • За повреждение выполненной работы до ее приема, ответственность несет исполнитель, согласно пункту 1 статьи 705 ГК РФ.
  • За передачу или прием работы не в срок, ответственность несет тот, по чьей вине произошла просрочка.
  • За повреждение объекта, на котором выполнялись работы до их сдачи, ответственность несет исполнитель, если другой вариант не предусмотрен законом (статья 741 ГК РФ).

Статья 741 ГК РФ. Распределение риска между сторонами

  1. Риск случайной гибели или случайного повреждения объекта строительства, составляющего предмет договора строительного подряда, до приемки этого объекта заказчиком несет подрядчик.
  2. Если объект строительства до его приемки заказчиком погиб или поврежден вследствие недоброкачественности предоставленного заказчиком материала (деталей, конструкций) или оборудования либо исполнения ошибочных указаний заказчика, подрядчик вправе требовать оплаты всей предусмотренной сметой стоимости работ при условии, что им были выполнены обязанности, предусмотренные пунктом 1 статьи 716 настоящего Кодекса.

Ответственность по субподрядному договору выражается следующим образом:

  • Возмещение убытков или компенсация, если ущерб обоснован (ст. 15 и 393 ГК РФ).
  • Выплата процентов, согласно ст. 395 ГК РФ.
  • Выплата штрафной санкции (неустойки).
  1. Приемка работ. При ненадлежащем качестве выполненных работ при приеме составляют акт приема с дефектной ведомостью, которая содержит сроки для исправления недостатков.
  2. Определение качества работ. Для такого условия используются нормы и правила СНиПы.
  3. Гарантийный срок. Данный промежуток времени обуславливает гарантию качества на проделанные работы.
  4. Взаимодействие сторон. При возникновении каких-либо препятствий, стороны должны будут принять любые меры, для их устранения.

Внимание. Кроме вышеперечисленного, в соглашение могут быть включены условия о порядке изменений в тех.документации, страхование объекта и т.д.

Субподрядный договор дает отличную возможность развития и получения опыта молодым и небольшим компаниям, но все же, даже при маленьких объемах работ, рекомендуется включать в контракт как можно больше пунктов, чтобы в дальнейшем избежать недопониманий, претензий или, что еще хуже, судебных разбирательств.

, пожалуйста, выделите фрагмент текста и нажмите Ctrl+Enter.

Источник: https://pravovoi.center/zpp/uslugi/raboty/podryad/dogovor-subpodryada.html

Субподрядчик как третья сторона в договоре подряда Право-в.РФ

Как прописать в договоре подряда ответственность субподрядчика перед заказчиком

Генподрядчик и субподрядчик это два основных участника реализации проекта, после прохождения стадии проектирования:

  • Генеральный подрядчик – это юридическое лицо (организация или гражданин), которое принимает на себя исполнение работ по контракту (договору подряда), привлекая к этому процессу других лиц – субподрядчиков. Генеральный подрядчик может основную часть работ выполнять сам, а может передать для выполнения все задачи субподрядчикам, отставив за собой функцию координатора и посредника между заказчиком и субподрядчиком.
  • Субподрядчик, соответственно, – это лицо (организация со статусом юридического лица или гражданин), привлекаемое генеральным подрядчиком к работе над проектом.

В масштабном строительстве и на линейных объектах (транспортных магистралях, трубопроводах, при возведении линий электропередач и др.

) генподрядчик, как правило, привлекает несколько субподрядных организаций, координируя их и свои действия.

Отношения, в которых состоят генеральный подрядчик и субподрядчик, в первую очередь, регулируются статьёй 706 Гражданского кодекса РФ. Эта же статья определяет ответственность генподрядчика перед заказчиком.

Правовое регулирование отношений

Договор подряда или законодательство может обязать генподрядчика лично выполнить ту работу, которую он на себя принял.

Если такого условия нет, то подрядчик имеет право передать часть своих обязанностей (или все целиком) другим лицам, которые в этот момент приобретают статус субподрядчиков, а сам подрядчик – статус генерального подрядчика.

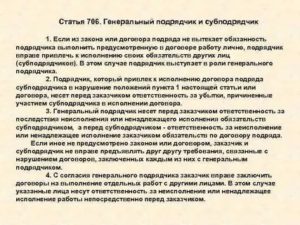

Об этом говориться в пункте 1 статьи 706 ГК РФ. Помимо этого, из текста статьи следует, что:

  1. подрядчик несёт ответственность перед заказчиком за убытки, если такие последовали из-за привлечения субподрядчика с нарушением пункта 1 статьи,
  2. генподрядчик несёт ответственность перед заказчиком за нарушение договорных обязательств со стороны субподрядчика, и наоборот – несёт ответственность перед субподрядчиком за нарушение заказчиком своих договорных обязательств,
  3. заказчик может привлекать для выполнения отдельных работ третьих лиц напрямую (с взаимной ответственностью друг перед другом), но такой прямой договор может быть заключён с согласия генерального подрядчика.

В остальных случаях заказчик и субподрядчик не могут предъявлять друг другу претензий (в том числе – финансового характера), если законом или соглашением не предусмотрено иное.

В статье 707 (регламентирующей участие в работе нескольких лиц) предусмотрена возможность привлечения к работе двух и более субподрядных организаций. Это потребует от заказчика чёткого и скоординированного распределения объёма и графика работ (например, с помощью формы совмещённых графиков строительства).

При этом каждый субподрядчик сам может параллельно выступать генеральным подрядчиком, а может заключать «двойной субподряд» – самостоятельно привлекать для выполнения взятой на себя функции ещё одну субподрядную организацию. Это законодательством не запрещено.

При этом, в структуре проекта, наряду с ролью генерального подрядчика, появляется роль и генерального субподрядчика.

Особенности договорных отношений

Новые форматы договорных связей, которые становятся альтернативой классическим конструктам, возникают как способ найти максимально эффективные пути взаимодействия между участниками проекта с учётом актуальных экономических реалий и конкретных условий, возникших на проекте.

  Отлов бродячих собак

К такой вариантной форме можно отнести, например, трёхсторонний договор между заказчиком, генподрядчиком и субподрядчиком или включение в структуру отношений фигуры субгенподрядчика, который функционально становится агентом генерального подрядчика и работает в его интересах.

При реализации классической схемы заказчик может просто не знать, какие лица, в конечном счёте, участвуют в реализации проекта, что становится ещё одной причиной его вмешательства в договорные отношения «генподрядчик-субподрядчик» на правах третьей стороны.

Чтобы устранить недостатки подобного неведения с сохранением традиционной формы, практикуют создание списков согласованных субподрядчиков. Такие списки становятся составной частью договора генподряда.

Благодаря им заказчик не заключает соглашения с субподрядчиком, но может влиять на его правовое положение.

В данном варианте, заказчик получает возможность отказаться от привлечения какой-либо сомнительной, с его точки зрения, субподрядной компании или ограничить спектр поручаемых ей работ. Это можно трактовать как ограничение свободы договора между генподрядчиком и субподрядными организациями.

Но в судебной практике, судя по прецедентам, составление списка рассматривается в качестве свидетельства осмотрительности субъекта хозяйственной деятельности в выборе контрагента. При этом предполагается, что список представлен на рассмотрение заказчика ещё до заключения договора подряда.

В тех случаях, когда подписанию договора предшествуют тендеры, список субподрядчиков включается в конкурсное предложение генподрядчика, что учитывается заказчиком при выборе участника торгов.

Однако, в данном случае, речь идёт о частных проектах, поскольку объём и содержание пакета документов для участников, отбираемых на строительные работы для муниципальных и государственных нужд, определён Федеральным законом.

Если при таких условиях список субподрядчиков генеральным подрядчиком и представляется, то это рассматривается уже как личная (необязательная) инициатива.

Некоторую сложность составляет и процесс замены субподрядчика в ходе реализации работ (а также перераспределение обязанностей между лицами, задействованными в субподряде).

Если на правовой статус субподрядчика влияет заказчик, то генподрядчику нужно будет брать у него письменное согласие на это или составлять дополнение к договору.

Если же по настоянию заказчика генподрядчик откажет субподрядчику в одностороннем порядке, то заказчик не будет нести ответственность за правовые последствия и, например, выплачивать возмещение субподрядчику, поскольку не связан с ним соглашением.

В классическом варианте, согласно 706-ой статье ГК, генеральный подрядчик, как посредник между заказчиком и субподрядчиком, несёт ответственность (в том числе – финансовую) перед одним участником за нарушение договорных обязательств со стороны другого участника. Однако условия некоторых договоров требуют разъяснений в следующих ситуациях.

Часто в договорах субподряда вносится пункт, по которому генеральный подрядчик оплачивает субподрядчику его работу спустя определённое время после того, как сам получит оплату от заказчика. Правомерность этого условия ставится под сомнение.

Вопрос актуализируется в тех случаях, когда заказчик задерживает выплату генподрядчику, и эта задержка автоматически отражается на выплатах субподрядчику.

Исходя из судебной практики, сам пункт договора, связывающий оплату субподрядчика с оплатой заказчика, скорее всего, будет признан незаконным (противоречащим п.3 статьи 706). Солидарная обязанность (генподрядчика и заказчика) в этом случае тоже не наступает.

Генподрядчик обязан будет лично оплатить работу субподрядчика в любом случае, если та произведена без нарушений.

  Для чего нужен паспортный сервис?

Статья 706 в пункте 4 допускает заключение заказчиком (по договорённости с генподрядчиком) прямого контракта с третьим лицом (субподрядчиком). К такому соглашению тоже применим регламент, касающийся договора подряда.

Если субподрядчик, со своей стороны, по каким-либо причинам хочет связать оплату с заказчиком, то он должен напрямую заключить с заказчиком на выполнение отдельных работ или в договорах субподряда и генподряда сразу предусмотреть прямую форму расчёта (минуя генподрядчика).

Речь об оплате субподрядчиком услуг генерального подряда. Такой процент должен компенсировать затраты (расходы) на отдельные конкретные услуги, оказываемые генподрядчиком субподрядчику. расходов здесь – это затраты, связанные:

  • с обеспечением техдокументацией,
  • с координацией работ субподрядчика,
  • с приёмкой работ и сдачей их заказчику,
  • с обеспечением пожарной и сторожевой охраны и др.

Субподрядные договоры такой платёж устанавливают либо в форме перечисления денег на счёт генерального подрядчика, либо (что чаще) в форме зачёта стоимости услуг.

В среднем, размер такого перечисления составляет 1%-4%, в зависимости от вида услуг (по отдельным счетам и ежемесячно). Но некоторые генеральные подрядчики «аппетитами» и взыскивают и с субподрядчика 10%-15%, и с заказчика те же процентные отчисления.

Такие генподрядчики нередко включают в договор субподряда пункт о генподрядном проценте «по умолчанию», что даёт основание субподрядчикам воспринимать данный процент как и аналог «отката».

Альтернативой становится практика внедрения коэффициента снижения цены, который выполняет ту же функцию, что и процент, и позволяет при расчётах скорректировать цену, что юридически не считается изменением договорной цены.

В заключение, надо обратить внимание на отличие субподрядчика от поставщика. Поставщик материалов и оборудования подписывает с генеральным подрядчиком договор поставки (купли-продажи) и, соответственно, их отношения регламентируются законодательством, определяющим права и обязанности сторон по контракту поставки, а не по договору подряда.

Отзывы, комментарии и обсуждения

Источник: https://finswin.com/projects/uchastniki/genpodryadchik-i-subpodryadchik.html

​На самом деле у подрядчика есть право потребовать увеличения твердой цены до передачи работ заказчику при наличии одновременно двух условий (ст.709 ч.6 ГК РФ, определение ВАС РФ от 23 декабря 2010г. №ВАС-16857/10):

1) существенное возрастание стоимости материалов и оборудования, необходимых подрядчику, либо стоимости предоставляемых ему третьими лицами услуг;

2) такое существенное возрастание стоимости нельзя было предусмотреть при заключении договора.

Размеры существенного возрастания в законе не определены. Если отталкиваться от ст.744 ГК РФ, регулирующей, правда, несколько иные ситуации, то под существенным возрастанием материалов, оборудования или услуг можно понимать такое, которое увеличивает договорную смету более чем на десять процентов.

В случае отказа заказчика от доплаты, подрядчик вправе приостановить выполнение работ и обратиться в суд с требованием о расторжении договора и просьбой о справедливом распределении между сторонами расходов, уже понесенных в связи с исполнением договора.

  Практика выселения по решению суда

Примечание. По смыслу закона подрядчик не вправе требовать увеличения цены при существенном возрастании стоимости работ, которые он сам же и выполняет.

​Более того, подрядчик по договору строительного подряда вправе требовать увеличения твердой цены и при необходимости проведения дополнительных работ, не учтенных в технической документации.

Однако договора субподряда, как вида или подвида договоров, не существует (смотрите ч.2 ГК РФ, гл.37). Гражданский кодекс РФ даже не содержит слов «договор субподряда» и «субподряд». Это означает, что выполнение работ субподрядчиком регулируется обыкновенными нормами о подряде.

В Кодексе есть лишь понятия генерального подрядчика и субподрядчика и есть несколько незначительных указания для них:

1) в договоре подряда может содержаться запрет подрядчику привлекать субподрядчиков (впрочем, такой запрет не влечет недействительность все же заключенного договора субподряда);

2) в договорах могут быть закреплены права заказчика и субподрядчика (у которых, как правило, нет между собой договоров) предъявлять претензии друг другу минуя генерального подрядчика; при отсутствии такого положения они вправе предъявлять претензии только генеральному подрядчику;

3) заказчик может только с согласия генерального подрядчика поручить выполнение части работ другим лицам (данная норма, на наш взгляд, лишена смысла, поскольку в ней речь идет об изменении договорного объема работ, которое и без данного правила невозможно в одностороннем порядке).

Существует еще одно указание генподрядчику, содержащееся в пункт 9 информационного письма президиума ВАС РФ от 24 января 2000г. № 51 «Обзор практики разрешения споров по договору строительного подряда». В нем указано, что оплата генеральным подрядчиком выполненных субподрядчиком работ должна производиться независимо от того, оплачены ли работы генеральному подрядчику заказчиком.

Таким образом, отношения между генеральным подрядчиком и субподрядчиком являются подрядом и регулируются положениями ГК РФ о договоре подряда, как бы сами стороны договор ни назвали.

Заблуждение №3. Заказчик должен оплатить работы после выставления счета.

​​На самом деле, заказчик должен оплатить работы, несмотря на то, что подрядчик счета не выставил. Невыставление подрядчиком счета-фактуры также не освобождает заказчика от оплаты работ, если иное прямо не предусмотрено договором.

Гражданский кодекс РФ связывает оплату работ с договорными сроками, с приемкой всей работы или ее части, но не с выставлением бухгалтерских или налоговых документов.

Основание: статьи 711 и 746 Гражданского кодекса РФ.

Судебная практикаАрбитражный суд города Москвы взыскал с заказчика в пользу генподрядчика задолженность за выполненные по договору работы и проценты. Суд кассационной инстанции отклонил доводы кассационной жалобы заказчика. Суть жалобы сводилась к тому, что обязательства по оплате работ у него не возникли ввиду отсутствия выставленных на оплату счетов, предусмотренных договором.

(ФАС Московского округа, постановление от 15 февраля 2010 г. N КГ-А40/15066-09)

Источник: http://xn—-8sbahhac3c3agdo8a1j2b.xn--p1ai/zablyzhden.html

Источник: https://xn----7sbgb2ddh.xn--p1ai/subpodrjadchik-kak-tretja-storona-v-dogovore-podrjada.html

Поделиться:
Нет комментариев

    Добавить комментарий

    Ваш e-mail не будет опубликован. Все поля обязательны для заполнения.
